一、工程简介:
密(云)涿(州)高速公路是北京大外环高速公路的重要组成部分,自北向南连接京平、京沈二线、京沈、京津、京沪、京台、大广等9条高速公路,项目的建成将为华中、西南及山陕地区至东北地区,河北中南部至承秦唐地区的长途交通提供高效便捷通道,能够有效改善北京环境质量和缓解城市交通压力,此路段交通设施施工由飞耀交通设施进行。
密涿高速公路廊坊段至北三县段是河北省高速公路网规划“五纵六横七条线”中“线3”的重要组成部分,北京段是北京市规划东南部过境运输通道的重要路段,有效完善区域高速公路网布局,改项目建成后将打通北三县与廊坊市的高速通道,加快构筑廊坊市“两带一轴一中心”的空间格局。
本项目属于新建高速,多只施工队伍交叉施工,存在很大的不可控因素。为了按时按质完成生产安装任务飞耀交通设施认真阅读了图纸及现场考察后,根据本项目特点,结合我公司的施工经验,通过科学合理、统筹安排的原则确定本工程的施工方案。
二、工程概述
工程名称:密涿高速公路廊坊段至北三县段
工程质量目标:标线、护栏、标志、限高架等交通设施合格交付。
工程工期目标:采购合同签订后60天内
安全施工目标:实现安全“五无”目标
文明施工目标:争创示范文明工地
为确保项目按时按质顺利交工,特针对新建高速公路工程施工总结以下几点为整体推动项目完工打下了坚实的基础。
(1)涉及到标线类:因为该项目所属新建类,多只队伍交叉施工会对新划标线造成污染,为了避免出现上述问题,组织专职施工队伍结合整体的施工进度,在最后面进行推进,合理的避免的标线交验前的污染。
(2)因9月份河北经常出现大雾,会致使施工进度滞后,考虑到这种情况,及时了解当地天气动向,防护措施安放到位,杜绝出现安全事故。
(3)该项目中设计波形护栏方面总体28公里,在工程量大、工期紧张的情况下项目部及公司成立多只生产施工团队,统一培训,规范施工,如期保质完成波形护栏的施工。
(4)在标志牌及限高架的施工过程中,因当地周边村民与该工程建设方因个别问题未达成共识,致使出现村民阻工,为了如期完成该项目,项目部安排专人积极协调建设方与村民之间的矛盾。在施工过程中因该原因致使在安装过程中出现高吊低装方法来解决该问题,得到了建设方的肯定及点评。

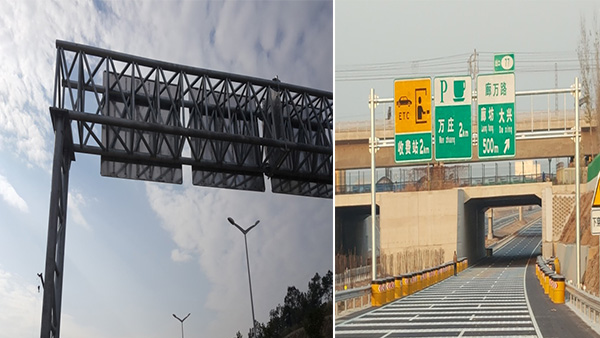

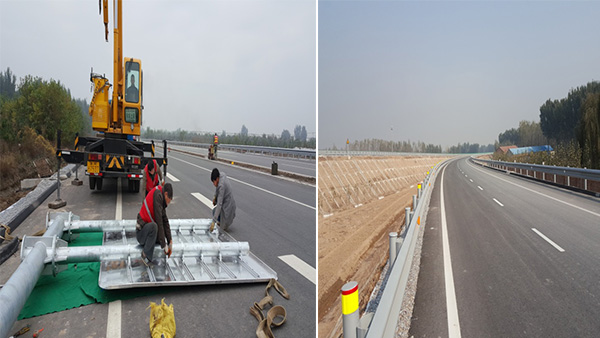

三、施工风采展示:
四、竣工交付:经过为期120天的紧张施工,该项目所有交通设施一次通过验收并得到建设方的充分肯定,验收小组在听取项目部汇报后,对工程的外观、实体测量、竣工资料等进行审查验收,在总结会,验收小组通过综合检查,一致认为项目建设规范合理、工程实体质量及感观质量符合设计及规范要求,工程资料完善规范,同意通过竣工验收,项目获得联合验收小组的一致好评。
